Nhập thông tin
  • Lỗi: Email không hợp lệ

Đóng

Tiến độ mới nhất đường dây 500kV mạch 3: Vẫn chưa đạt kế hoạch

(VTC News) -

Nhận xét tiến độ các dự án đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên), Bộ trưởng Bộ Công Thương chỉ rõ vẫn chưa đạt kế hoạch đề ra.

Theo Bộ trưởng Nguyễn Hồng Diên, với sự chỉ đạo quyết liệt của UBND 9 tỉnh có dự án đi qua cùng Tập đoàn EVN và Tổng công ty Truyền tải điện quốc gia (EVNNPT), việc bàn giao mặt bằng hành lang tuyến và công tác thi công đã có chuyển biến, hoàn thành kéo dây 6/503 khoảng néo.

Tuy nhiên, tiến độ này vẫn chưa đạt kế hoạch đề ra, đặc biệt là việc bàn giao mặt bằng hành lang tuyến đã không thể hoàn thành trước ngày 30/4 như lãnh đạo UBND các tỉnh đã cam kết.

Toàn tuyến mới bàn giao được 377/503 khoảng néo, đạt khoảng 74,95%. Hiện còn 126/503 khoảng néo (khoảng 25,05%) chưa bàn giao. Hai tỉnh đã hoàn thành bàn giao khoảng néo là Quảng Bình và Ninh Bình.

Trong khi đó, 7 tỉnh chưa hoàn thành bàn giao là: Hà Tĩnh, Nghệ An, Thanh Hóa, Nam Định, Thái Bình, Hải Dương và Hưng Yên.

Bộ trưởng Bộ Công Thương Nguyễn Hồng Diên phát biểu tại cuộc họp.

Trước đó, theo báo cáo của ông Nguyễn Anh Tuấn, Tổng Giám đốc EVN, đến nay đã hoàn thành ký kết hợp đồng cho 225/226 gói thầu, còn 1 gói thầu cung cấp kháng điện của Dự án ĐZ 500 kV Quảng Trạch - Quỳnh Lưu hiện đang hoàn thiện các thủ tục lựa chọn lại nhà thầu. Để đảm bảo tiến độ đóng điện của các dự án, EVNNPT đang thực hiện điều động thiết bị hiện có trên lưới phục vụ cho công trình 500kV mạch 3.

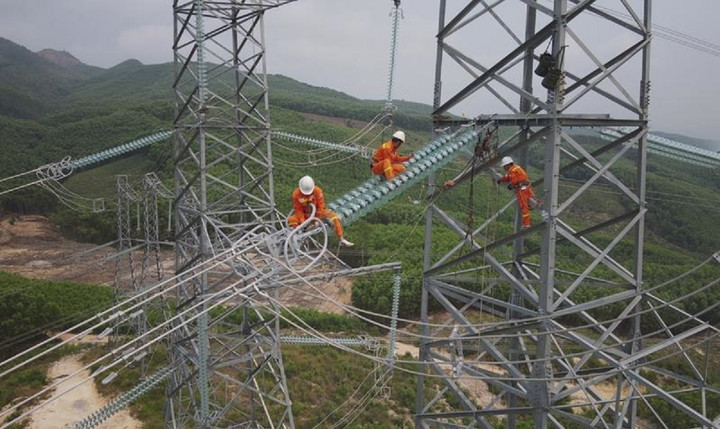

Đến ngày 6/5 đã bàn giao 520/1177 vị trí cột thép, còn 657/1177 vị trí cột chưa bàn giao. Đồng thời, hoàn thành đúc móng được 1005/1177 vị trí, đang thi công 172/1177 vị trí; Hoàn thành lắp dựng 256/1177 vị trí cột; đang lắp dựng 181/1177 vị trí cột; Hoàn thành kéo dây 6/503 khoảng néo.

"Hiện các nhà thầu tập trung cao nhất mọi nguồn lực để đẩy nhanh tiến độ sản xuất, thi công theo tinh thần 3 ca, 4 kíp, 24/7, xuyên lễ, thi công cuốn chiếu các hạng mục", báo cáo nêu.

Để đảm bảo hoàn thành các dự án theo yêu cầu của Thủ tướng, Bộ trưởng Bộ Công Thương đề nghị Bộ Tài nguyên và Môi trường sớm có ý kiến thẩm định khung chính sách bồi thường, hỗ trợ giải phóng mặt bằng để trình Thủ tướng xem xét, phê duyệt trước ngày 15/5. Hiện công đoạn này đang chậm so với yêu cầu tại cuộc họp giao ban trước là trình Thủ tướng phê duyệt trong tháng 4.

Bộ trưởng cũng đề nghị UBND các tỉnh các có dự án đi qua vận động các hộ dân bàn giao các khoảng néo còn lại trước ngày 15/5 để chủ đầu tư thực hiện công tác rải, kéo dây dẫn.

Đồng thời chỉ đạo UBND các huyện, thị xã khẩn trương phê duyệt phương án bồi thường phần mặt bằng móng cột và hàng lang an toàn trước ngày 15/5 để chủ đầu tư hoàn tất công tác bồi thường cho người dân, doanh nghiệp;

Tiếp tục khẩn trương kiểm kê, kiểm đếm, xác định số nhà/hộ dân phải di dời tái định cư và thực hiện các thủ tục tái định cư cho các hộ dân, đảm bảo di dời các hộ dân xong trước ngày 15/6 để đóng điện công trình vào cuối tháng 6.

Đối với những khó khăn về nhập khẩu thiết bị, vật tư từ nước ngoài, lãnh đạo Bộ Công Thương cho biết đã có chỉ đạo trực tiếp cho các thương vụ hỗ trợ giải quyết; đồng thời sẽ gửi công điện tới các Đại sứ quán các nước xuất khẩu liên quan tại Việt Nam để tiếp tục hỗ trợ.

Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối có tổng chiều dài khoảng 519 km, tổng mức đầu tư khoảng 22.356 tỷ đồng.

Dự án do Tổng Công ty truyền tải điện Quốc gia (EVNNPT) thuộc Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, có vai trò đặc biệt quan trọng trong việc kết nối lưới điện liên miền, góp phần bảo đảm cung ứng điện cho miền Bắc.

Dự án gồm 4 dự án thành phần: Quảng Trạch - Quỳnh Lưu; Quỳnh Lưu - Thanh Hóa; Thanh Hóa - Nhà máy nhiệt điện Nam Định 1 và Nhà máy nhiệt điện Nam Định 1 - Phố Nối. Các dự án này đều khởi công tháng 10/2023 và tháng 1/2024; phấn đấu hoàn thành, đưa vào vận hành công trình trong tháng 6/2024.

Mới đây, Thủ tướng Phạm Minh Chính đã chỉ đạo các đơn vị hoàn thành cơ bản các hạng mục dự án vào ngày 20/6 để đóng điện, đưa vào khai thác chậm nhất vào ngày 30/6.

PHẠM DUY

Tin mới
